Baufortschritt KW 49 - Windpark Morbach

Gute Nachrichten aus Morbach!

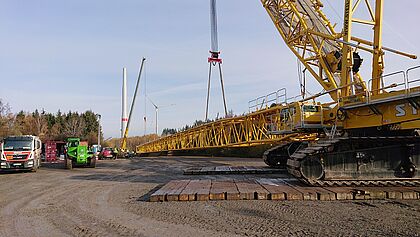

Anlage R1 (PSP 05) wurde nach einer weiteren Nachschicht von Enercon am 05.12.2019 vollständig errichtet. Damit sind 2 WEA der BEG Süd nun montiert! Eine IB in 2019 für diese WEA ist damit absolut realistisch.

Der Kran baut derzeit ab und soll am Montagabend an der letzten WEA R2 (PSP 06) zugbereit sein. Damit ist ein Montageabschluss aller WEA in 2019 wieder im Bereich des Möglichen.

Allerdings zieht Sturm auf (ab 06.12.2109), so dass die Montage erst ab Mitte/Ende der kommenden Woche derzeit planbar ist…
