Baufortschritt BWE Frankenhöhe - KW 18
WEA 1: Der Betonturm wird gerade ausgebaut und verspannt.
| Frankenhöhe
WEA 1: Der Betonturm wird gerade ausgebaut und verspannt.
| Frankenhöhe
WEA 1: Der Betonturm wird gerade ausgebaut und verspannt.
| Frankenhöhe
WEA 1: Der Betonturmerrichtung konnte gestern abgeschlossen werden.
| Frankenhöhe

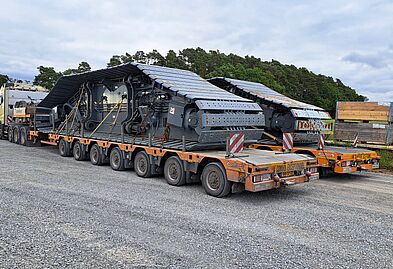

WEA 1: Der Kran ist auf die Baustelle gefahren worden und wird nun zusammengebaut.
| Frankenhöhe
Das Material für den Innenausbau der WEA 3 ist angeliefert.
| Frankenhöhe
Bei WEA 3 läuft gerade die Betonturmmontage.
| Frankenhöhe
WEA 3 und 4 sind für die Betonturmmontage hergerichtet. Die Betonturmteile sind alle angeliefert.
| Frankenhöhe
Bei WEA 4 laufen die Nacharbeiten zur Betonage.
| Frankenhöhe
Bei WEA 3 ist das Fundament für die Anfüllung freigegeben.
| Frankenhöhe
Bei WEA 4 und 3 ist die Abnahme der Fundamentfläche und der Kranstellflächen in KW 51 gemacht worden.
