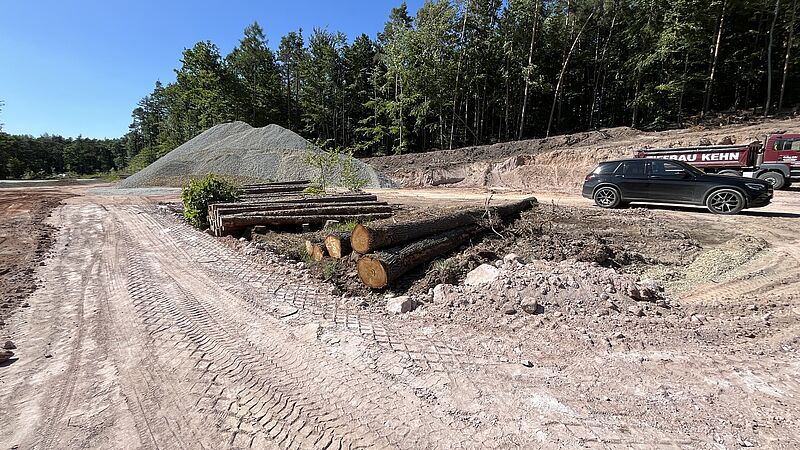

Der Oberbodenabtrag ist bei diesen Standorten auch abgeschlossen. Bei den WEA 5 und 6 wurden die Montageflächen bereits aufgeschottert. Derzeit wird bei der WEA 7 das Erdplanum erstellt. Nächste Woche wird die Bodenstabilisierung gemacht. Bei den WEA 2-4 findet nach der Ernte (ca. KW 29) noch die Kampfmittelsondierung statt. Danach kann dort der Erdbau beginnen.
