Baufortschritt BWE Burgebrach-Walsdorf - KW 32

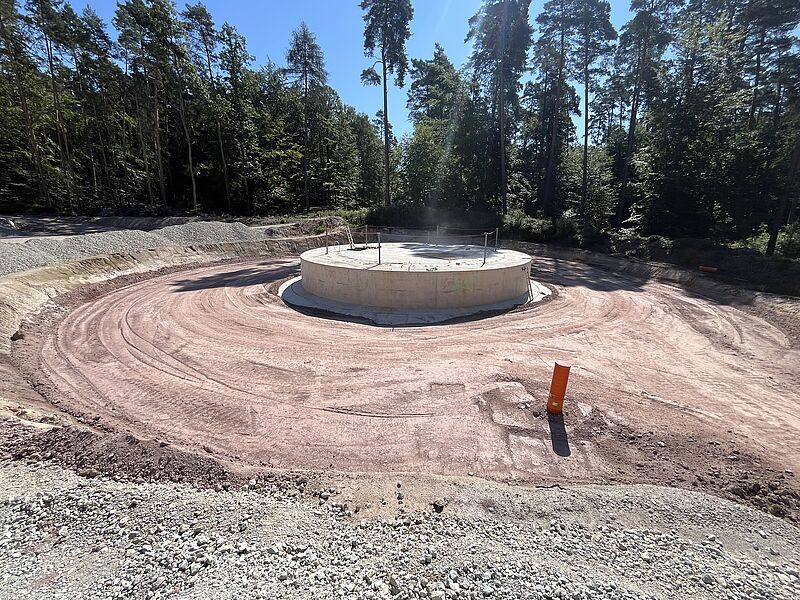

Bei den WEA 5, 6 und 7 sind die Montage- und Kranstellflächen aufgeschottert.

Die Bodenstabilisierung bei diesen Standorten ist abgeschlossen.
Bei den WEA 2-4 findet derzeit die Kampfmittelsondierung statt. Nächste Woche wird dort noch der Boden von der Bodenkundlichen Baubegleitung sondiert. Danach kann dort der Erdbau beginnen.
Für die WEA 1 hat das Wasserwirtschaftsamt sein Einvernehmen mit der Änderung der Gründung gegeben.




Aktuelle Bilder zum Baufortschritt finden Sie hier
