Baufortschritt BWE Dippersricht - KW 39

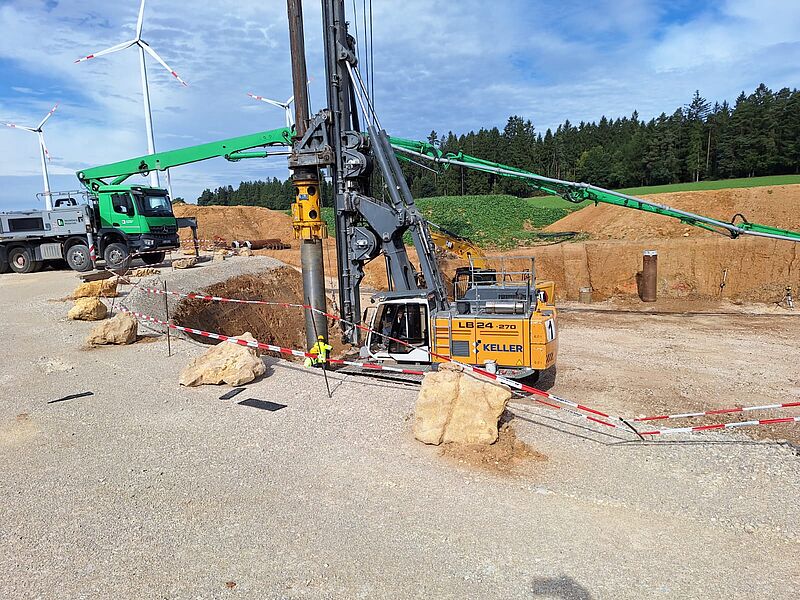

Die Baugrundverbesserung von Fa. Keller Grundbau ist fertig.

Die Fa. Delling hat begonnen, die Fundament- und Kranstellfläche für den Fundamentbau herzurichten. Der Fundamentbau soll in KW 42 (am 16. Oktober) starten.

Parallel dazu wird der Rückbau im Windpark Happurg gemacht. Der Kabelbau ist fertig und das Kabel geprüft. Die Übergabestation wurde geliefert.
