Baufortschritt BWE Frankenhöhe - KW 45

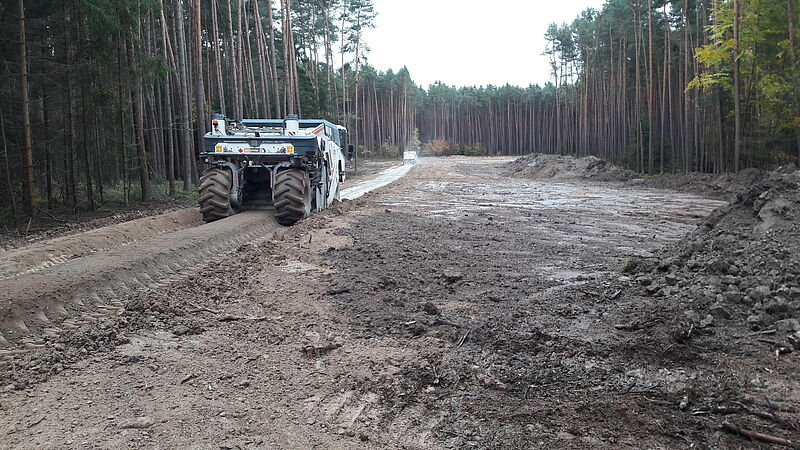

Bei WEA 4 und 3 ist der Bodenaustausch und damit der Untergrund für den Fundamentbau fertig.

WEA 2 ist für die Baugrundverbesserung vorbereitet. Diese startet am 13.11.2023. Bei WEA 1 ist der Oberboden abgeschoben. Nächsten Freitag wird hier die Bodenstabilisierung gemacht. Der Fundamentaushub beginnt nächste Woche.
