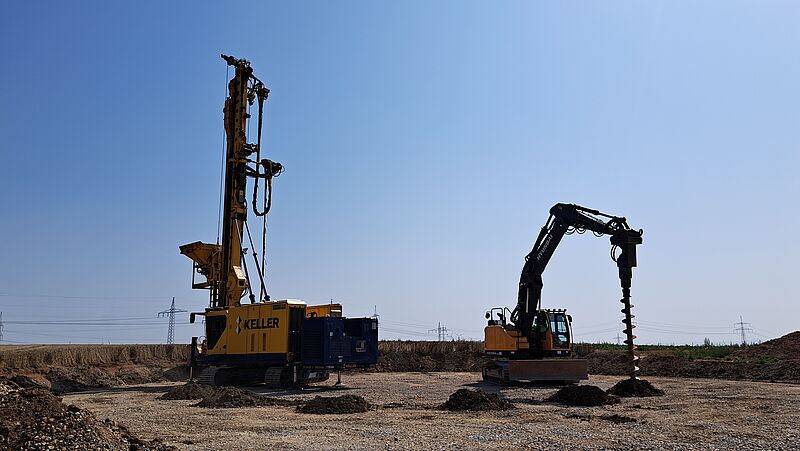

Bei der WEA 3 soll diese am kommenden Dienstag abgeschlossen werden. Nächste Woche werden die Baugruben ausgeräumt (die Arbeitsebene für die Baugrundverbesserung) und das Schotterbett für die Fundamente wird eingebracht. Die Wege werden derzeit ausgebaut. Der Fundamentbau startet Mitte April 2026.
Der Kabelbau soll im September starten. Die Kabellieferung ist für die 1. Septemberwoche geplant.
