Baufortschritt BWE Theilheim - KW 38

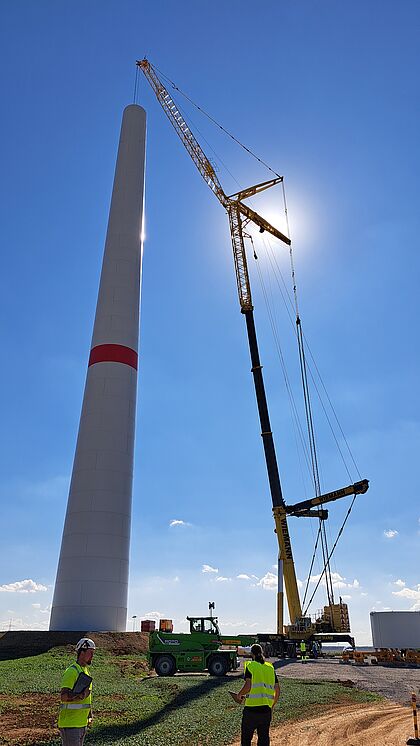

Der Betonturm der WEA 2 ist am Dienstag fertig geworden.

Mit dem Betonturmbau der WEA 3 wurde gestern begonnen. Der Innenausbau bei WEA 1 und läuft.

Alle Tiefbauarbeiten für die Betonturmerrichtung und die Großkomponentenerrichtung sind fertig.

Die Spülbohrarbeiten konnten Anfang dieser Woche abgeschlossen werden. Die Kabel wurden auch alle eingezogen. Nächste Woche werden die Muffen gebaut und übernächste Woche die Kabel ins UW und die Übergabestation eingezogen. Dann ist die Kabeltrasse fertig. Der Kabeleinzug in die WEAs und die Aufstellung der Kabelklemmstation bei WEA 1 wird in Absprache mit Vestas in einem entsprechenden freien Zeitfenster gemacht.

Die Kabelanbringung an der Kürnachtalbrücke startet am Montag.
