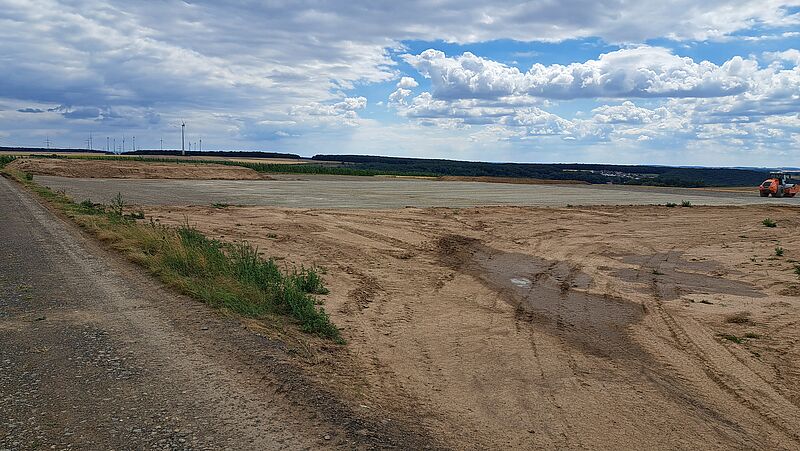

WEA 2 und 3 sind fast fertig für die Baugrundverbesserung. WEA 1 ist fast fertig aufgefüllt. Der Rest wird gemacht, wenn die Wege vollends ausgebaut und die Baugrundverbesserung gemacht ist.
Aktuelle Bilder zum Baufortschritt finden Sie hier
