Baufortschritt KW 46 - Bürgerwindenergie Erdweg

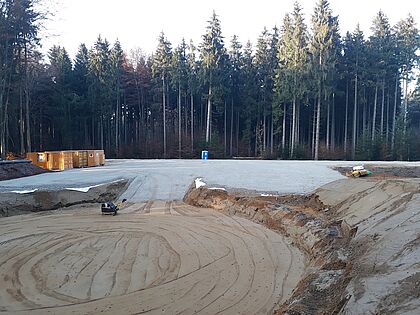

Am 15.11. wurden die fertige Sauberkeitsschicht, die Kranstellfläche und die Zuwegung vom Baugrundgutachter auf deren ausreichende Tragfähigkeit geprüft. Die Sauberkeitsschicht für das Fundament muss noch nachgebessert werden. Eine ausreichende Tragfähigkeit war nicht gegeben. Daher verschiebt sich der Beginn der Fundamentbauarbeiten um eine Woche.

Der Kabeltrassenbau startet in KW 47.
