| Allgemein | Wachenroth
Baufortschritt KW 49 - Bürgersonnenenergie Wachenroth

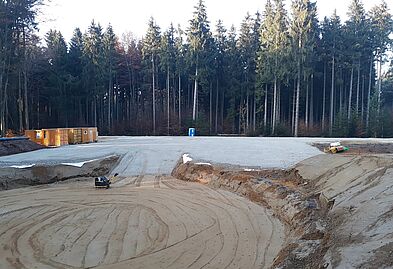

Die Externe Kabeltrasse wurde bis zur Gemeindestraße fertiggestellt.
| Allgemein | Wachenroth
Die Externe Kabeltrasse wurde bis zur Gemeindestraße fertiggestellt.
| Allgemein | Morbach
In dieser Woche hatten wir die ersten Schlechtwettertage für den Erdbau mit starken Niederschlägen und reichlich Wind, dies verzögerte den Rückbau.
| Allgemein
Die Wust-Wind & Sonne GmbH möchte zur Komplettierung ihres Teams zum nächstmöglichen Termin die Position Technischer Betriebsführer (m/w) Erneuerbare Energien Anlagen (in Vollzeit) besetzen.
Weitere Informationen finden Sie unter der Rubrik Karriere.
| Allgemein | Morbach
Bauablauf: KW 48
An den WEA R3 und R6 läuft die Verfüllung und es wurde mit dem Finish der Kranstellflächen begonnen.
Die nächsten beiden WEA zur Betonage werden die WEA R1 und R2 sein.
Derzeit sind Teile des Parks wegen dem Umbau der Bestandskabel abgeschaltet.
Der Rückbau der 4. Altanlage (W14) startet Samstag früh.
| Allgemein | Erdweg
Der Kabelbau hat begonnen und in der KW 48 wird mit dem Fundamentbau begonnen.
| Allgemein | Morbach
Spatenstich/Bauablauf KW 47 im Windpark Morbach
Am Freitag, 23.11.18 trafen sich um 14.00 Uhr Gäste und Ehrengäste um mit dem symbolischen ersten Spatenstich den offiziellen Baubeginn der Bürgerwindenergie Nord und SÜd zu feiern.
Den Pressebericht "Alte Windräder gehen, neue kommen" vom 26.11.2018 im Trierischen Volksfreund finden Sie hier
An den WEA R3 und R6 läuft die Verfüllung und es wurde mit dem Finish der Kranstellflächen begonnen.
Die nächsten beiden WEA zur Betonage werden die WEA R1 und R2 sein.
Derzeit sind Teile des Parks wegen dem Umbau der Bestandskabel abgeschaltet.
Der Rückbau der 4. Altanlage (W14) startete Ende KW 47.
| Allgemein | Morbach
Am Freitag, 23.11.2018, findet um 14.00 Uhr der Spatenstich der Bürgerwindenergie Morbach Nord und Süd in der Energielandschaft (Ausschilderung am Eingang) statt. Interessenten sind herzlichst willkommen.
| Allgemein | Erdweg
Am 15.11. wurden die fertige Sauberkeitsschicht, die Kranstellfläche und die Zuwegung vom Baugrundgutachter auf deren ausreichende Tragfähigkeit geprüft. Die Sauberkeitsschicht für das Fundament muss noch nachgebessert werden. Eine ausreichende Tragfähigkeit war nicht gegeben. Daher verschiebt sich der Beginn der Fundamentbauarbeiten um eine Woche.
Der Kabeltrassenbau startet in KW 47.
| Allgemein | Neudorf-Dietenhofen (Sonnenenergie)
Aktuell werden keine Arbeiten ausgeführt. Der Liefertermin der Trafostationen hat sich auf die KW 51 verschoben. Das Glasfaserkabel wird in KW 48 oder 49 eingeblasen. Der Umbau der Übergabestation Neuhof zum Anschluss des PV-Parks ist größtenteils abgeschlossen. Der Anschluss an das Netz der Main-Donau-Netzgesellschaft ist für KW 47 geplant.
| Allgemein | Erdweg
Der Spezialtiefbau zur Gründung des Fundaments ist abgeschlossen. Die Untergrundverbesserung für die Kranstellfläche wurde erstellt.
Am Mittwoch, 07.11.18, war der Vermesser an der Baustelle und hat den Mittelpunkt auf der Schotterschicht markiert.
| Allgemein | Neudorf-Dietenhofen (Sonnenenergie)
Auf der Baustelle werden noch letzte Verkabelungsarbeiten vorgenommen. Der Liefertermin der Trafostationen hat sich um 3 Wochen auf die KW 51 verschoben.
Das Glasfaserkabel wird in der KW 48 oder 49 eingeblasen. Der Umbau der Übergabestation Neuhof zum Anschluss des PV-Parks beginnt heute.
| Allgemein | Morbach
Bauablauf: KW 45
R2: Der Kran für die Bewehrung wurde umgesetzt und die Innenschalung liegt bereit.
R3: Das Fundament wurde ausgeschalt, die Schadstellen nachgebessert und zur Auffüllung freigegeben.
R6: Der Betonierabschnitt läuft und wird am Nachmittag (09.11.18) abgeschlossen sein.
Bei der WO4 ist der Rückbau abgeschlossen und der Kran baut um. Bei der WO9 läuft der Rückbau- aktuell mit Stemmarbeiten Fundamentabbruch.
