Baufortschritt BWE Burgebrach-Walsdorf - KW 36

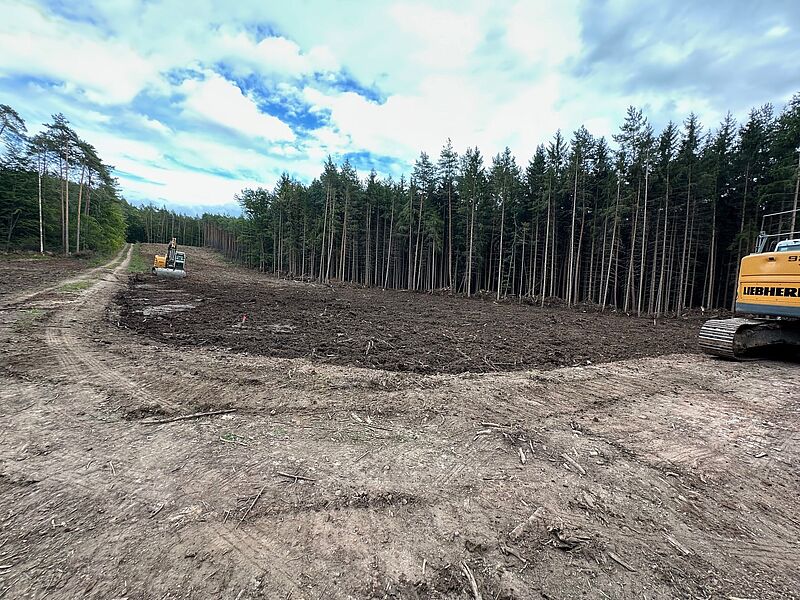

Bei den WEA 5, 6 und 7 sind die Montage- und Kranstellflächen aufgeschottert

Die Bodenstabilisierung bei diesen Standorten ist abgeschlossen. Bei den WEA 2-4 ist die Kampfmittelsondierung und die Sondierung durch die Bodenkundliche Baubegleitung abgeschlossen. Der Erdbau bei WEA 2 und 3 hat begonnen. Für die WEA 1 hat das Wasserwirtschaftsamt sein Einvernehmen mit der Änderung der Gründung gegeben. Die Details der Auflagen und zusätzlichen Genehmigungen müssen noch geklärt werden.
