Zurück

Baufortschritt BWE Burgebrach-Walsdorf - KW 42

Die Fundamentarbeiten laufen.

Zwei Fundamente sind fertig betoniert (WEA 6 + 7). Nächste Woche soll die Freigabe zum Verfüllen kommen.

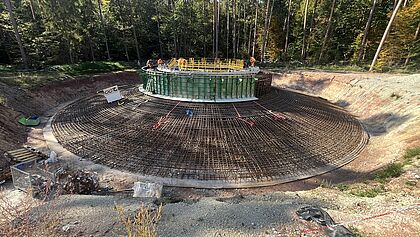

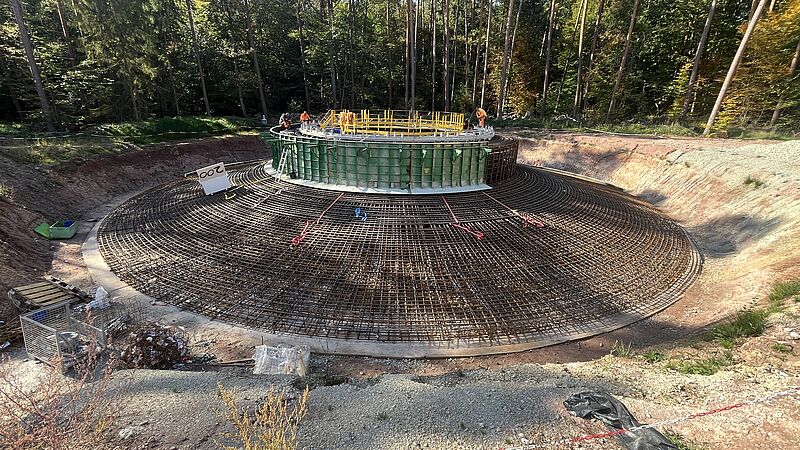

Derzeit wird die Bewehrung für das Fundament der WEA 5 gebunden. Das soll am 29.07. betoniert werden.

Die Bewehrungseisen sind an allen Standorten angeliefert.

Die Zuwegung für die Großkomponenten ist fast fertig.


Aktuelle Bilder zum Baufortschritt finden Sie hier
