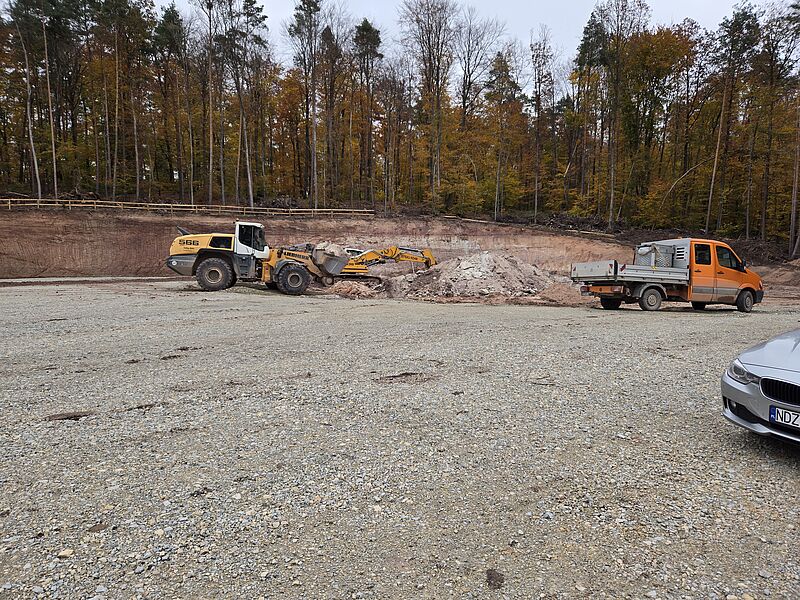

Sobald die Pumpversuche abgeschlossen sind, werden Messsonden von R+H Umwelt installiert. Bei den WEA 2, 3, 5, 6 und 7 sind die Montage- und Kranstellflächen aufgeschottert. Die Bodenstabilisierung bei diesen Standorten ist abgeschlossen. Die Fundamentgrube bei WEA 3 ist vorbereitet für die Erstellung der Stabilisierungssäulen.
Bei der WEA 4 sind die Erdarbeiten weitestgehend abgeschlossen. Die Fundamentgrube ist ausgehoben und vom Büro Spotka abgenommen worden. Die Bodenstabilisierung der Kranstellfläche ist ebenfalls fertig. Derzeit wird die Fundamentgrube der WEA 5 ausgehoben. Eine Abnahme durch das Büro Spotka ist auch hier gemacht worden.
Die Messung des spezifischen Erdwiderstands ist an allen Standorten abgeschlossen.
