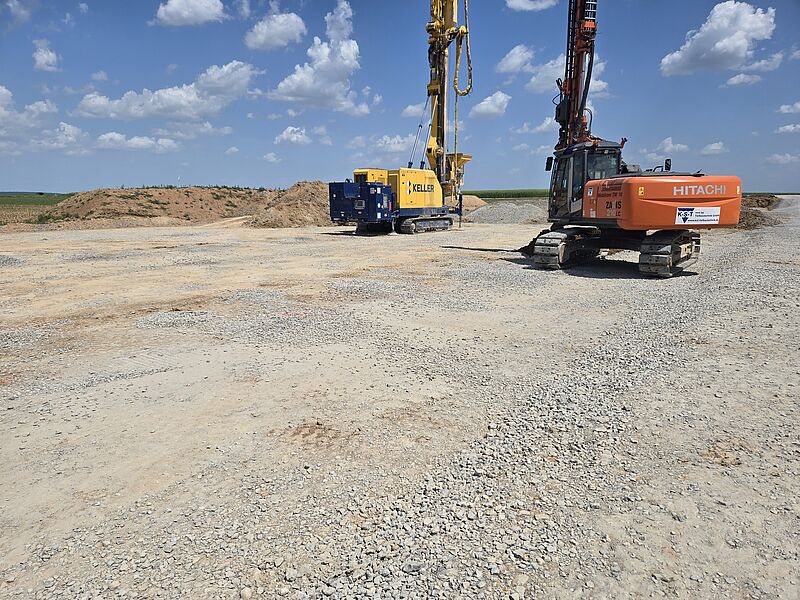

Die Fundament- und Kranstellfläche ist für die Baugrundverbesserung vorbereitet. Die Fa. Keller ist bei WEA 2, 3 und 4 fertig. Aktuell wird die Kranstellfläche bei der WEA 2 gemacht.
Die WEA 1 wird nun direkt von der Staatsstraße her angefahren. Nun sind weitere archäologische Arbeiten notwendig. Dies wird nun angestoßen.
Der Baubeginn der Fundamente wurde um 8 Wochen auf die KW 33 verschoben.
Aktuelle Bilder zum Baufortschritt finden Sie hier
