Baufortschritt BWE Dettelbach-Bibergau - KW 9

Bei WEA 1 laufen noch archäologische Ausgrabungen.

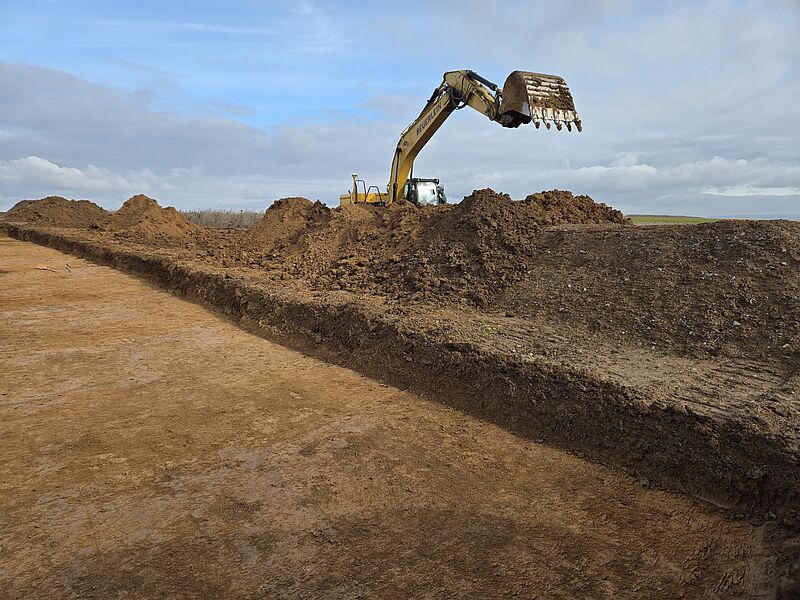

Der Oberbodenabtrag wurde auf der restlichen Fläche gemacht und die Befunde werden nun kartiert. Auf der Fundamentfläche werden sie ausgegraben, weil dort bis in ca. 5 m Tiefe in den Boden eingegriffen wird, um die Standsicherheit der WEA zu gewährleisten. Die Montagefläche (Schotterflächen, die wieder zurück gebaut werden) werden nur kartiert, dann überdeckt und mit Schotter überbaut.

Parallel wird ab Ende Februar/Anfang März bei WEA 4 ein zweites Grabungsteam arbeiten. Hier gibt es Funde aus der Hallstattzeit (Ältere Eisenzeit 800 – 450 v.Chr.), allerdings bis jetzt weniger als bei WEA 1.

Bei WEA 2 und 3 laufen die vorbereitenden Arbeiten für die Baugrundverbesserung. Bei WEA 3 wird die Kranstellfläche demnächst fertig. Der Wegeausbau wurde größtenteils gemacht. Witterungsbedingt sind die Bauarbeiten noch ausgesetzt.

Die Ausgleichsfläche für den Kiebitz ist nach langer Abstimmungsarbeit mit UNB und WWA am 27.02. fertiggestellt.

Aktuelle Bilder zum Baufortschritt finden Sie hier
