Baufortschritt BWE Dippersricht - KW 32

Gerade ist Baupause wegen Urlaub.

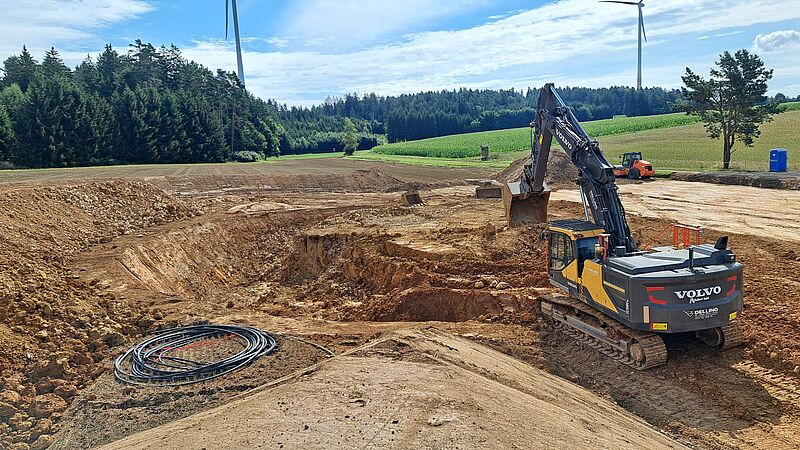

in der nächsten Woche geht es weiter. Der Oberbodenabtrag ist auf den abgeernteten Flächen gemacht. Fundamentaushub und Geländeanpassung für die Kranstellfläche wurden begonnen.
Der Kabelbau ist fertig und das Kabel ist geprüft. Die Restarbeiten werden gemacht, wenn das Fundament gebaut ist und die Übergabestation geliefert wird.
