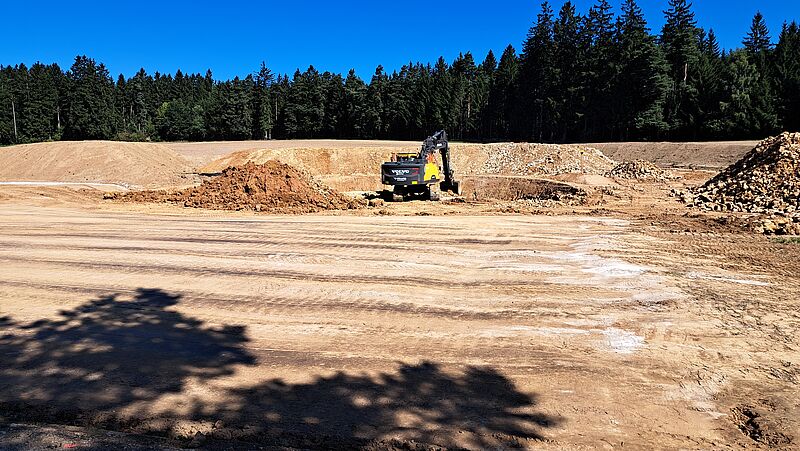

Die Kranstellfläche wurde am Dienstag stabilisiert. Die Flächen werden mit Ausbauschotter aus Happurg gebaut. Alle Flächen sind abgeschoben. Der Fundamentaushub und die Geländeanpassung für die Kranstellfläche wurden begonnen. Der Kabelbau ist fertig, das Kabel ist geprüft. Die Restarbeiten werden gemacht, wenn das Fundament gebaut ist und die Übergabestation geliefert wird.
Aktuelle Bilder zum Baufortschritt finden Sie hier
