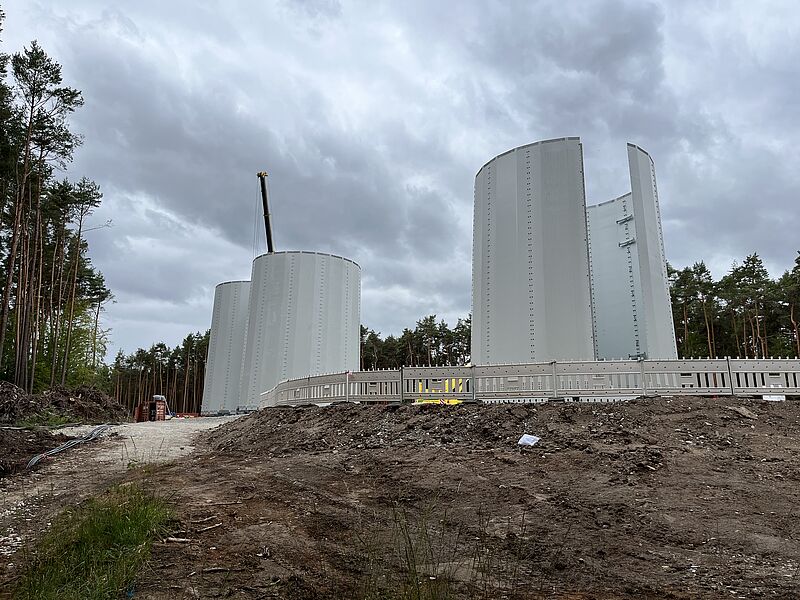

Bei WEA 1 läuft die Vormontage der HST-Segmente. Diese wird voraussichtlich am Donnerstag abgeschlossen. Im Anschluss folgt WEA 2.
Die Kabelverlegung bis zum Umspannwerk Kaltenneuses ist abgeschlossen. Allerdings wurde das vorverlegte Leerrohr zwischen WEA 1 und 2 vermutlich beim Wegausbau (Fräse) beschädigt. Hier kann erst weitergearbeitet werden, wenn die Vormontage des Turms bei WEA 1 abgeschlossen ist.
Aktuelle Bilder zum Baufortschritt finden Sie hier
