Baufortschritt BWE Eggensee-Wulkersdorf - KW 3

Das Fundament an der WEA 2 ist verfüllt.

Die Verfüllarbeiten an WEA 3 haben diese Woche begonnen.

Bei WEA 1 läuft die Vormontage der HST-Segment. Bei WEA 2 und 3 sind alle Segmente angeliefert.

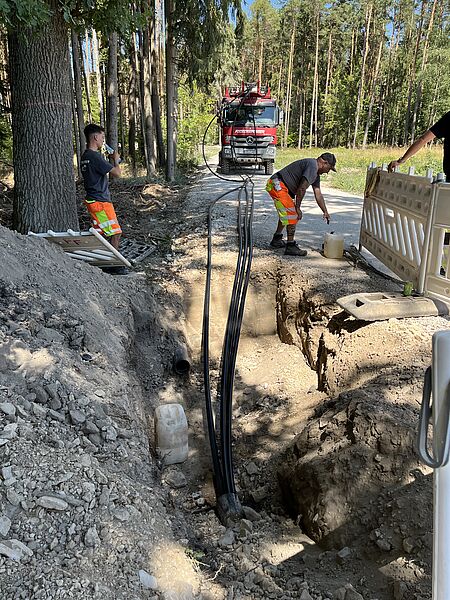

Die Kabelverlegung Richtung Umspannwerk läuft. Allerdings wurde das vorverlegte Leerrohr zwischen WEA 1 und 2 vermutlich beim Wegausbau (Fräse) beschädigt. Hier kann erst weitergearbeitet werden, wenn die Vormontage des Turms bei WEA 1 abgeschlossen ist.
