Zurück

Baufortschritt BWE Happurg - KW 31

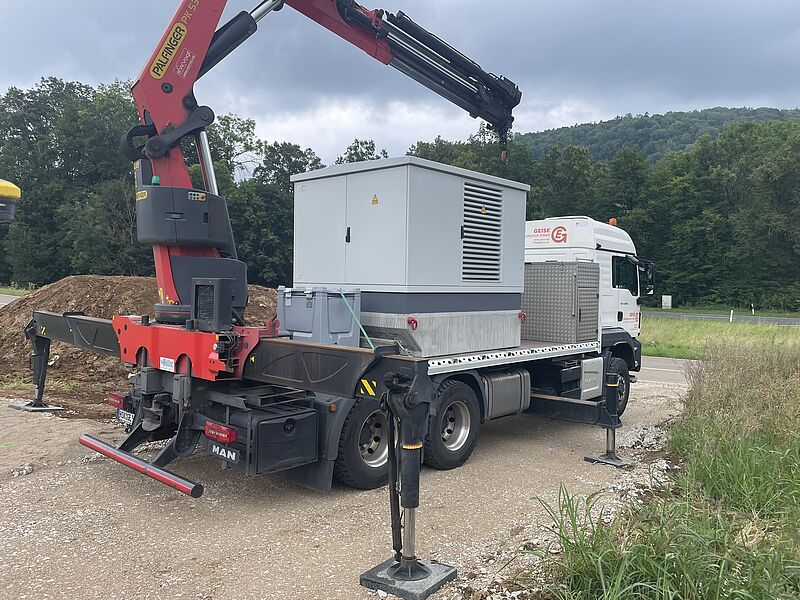

Fundamentbau läuft. Bei WEA 2 ist die Bewehrung fertig und vom Bauüberwacher abgenommen.

Bei WEA 1 wurde mit den Bewehrungsarbeiten begonnen. Die Betonagen sind am 6. und 13.8. geplant. Der Betonturmbau beginnt am 2. September mit den Anlieferungen. Der Baubeginn ist dann am 16. September angedacht. Der Kabelbau beginnt Ende Oktober.


Aktuelle Bilder zum Baufortschritt finden Sie hier
