| Allgemein | Happurg
Inbetriebnahme BWE Happurg
Die Inbetriebnahme der WEA 1 erfolgte am 12.06.2025. Die Inbetriebnahme der WEA 2 erfolgte am 16.06.2025.
| Happurg
Die WEA 1 ist am Donnerstag, 12.06.25, in Betrieb gegangen.
| Happurg
Die WEA 2 ist für die Inbetriebsetzung soweit fertig gemacht.
| Happurg
Letzten Freitag, 02.05.2025, wurde die 2. WEA fertiggestellt.
| Happurg
Die WEA 2 konnte am 14.04.2025 fertig montiert werden.
| Happurg
Am letzten Freitag, 04.04.2025, war der Kran defekt. Es konnte nur ein Turmteil montiert werden.
| Happurg
Alle Transporte haben die Baustelle unbeschadet erreicht. Der Kran wird derzeit zusammengebaut.
| Happurg
Die ersten Transporte haben die Baustelle erreicht.
| Happurg

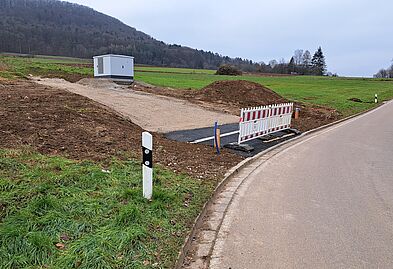

Der Aufbau der Plattenstraßen ist zu ca. 40% gemacht.
| Happurg
Mit den WEA’s geht es mit dem geplanten Anlieferungsbeginn der Großkomponenten am 20. März 2025 weiter.
