Baufortschritt BWE Theilheim - KW 26

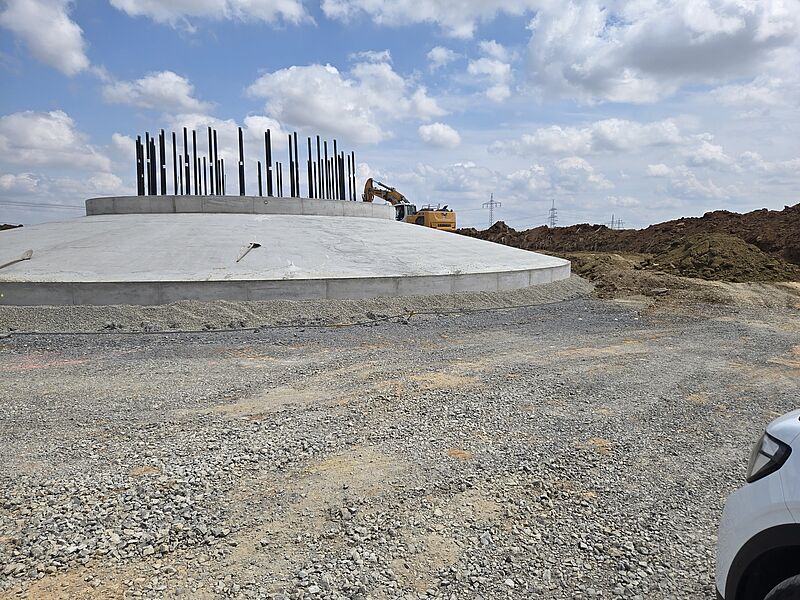

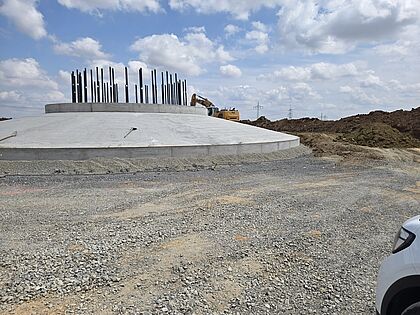

Das Fundament der WEA 1 ist fertig verfüllt und die Kranstellfläche fertig.

Notwendige Gründungsmaßnahmen für den Kran sind auch gemacht. Nächste Woche geht es bei der WEA 2 weiter.

Die Beginn der Anlieferung der Betonturmteile wurde um 3 Wochen auf den 16.07.2026 verschoben.

Die Spülbohrungen zur Kabelverlegung laufen und sind zu75% gemacht.

Die Kabelanbringung an der Kürnachtalbrücke wird erst Ende August gemacht.
