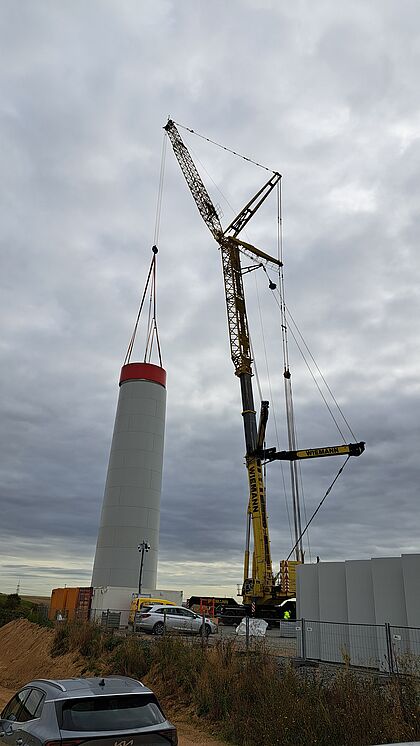

Der Betonturmbau hat an WEA 1 begonnen. Durch starken Wind geht es leider nicht so voran wie geplant. Bei WEA 1 wird im 1-Schichtbetrieb gebaut. WEA 2 und 3 sollen im 2-Schichtbetrieb errichtet werden, so dass ein Turm innerhalb von 2-3 Tagen fertig werden soll.
Alle Tiefbauarbeiten für die Betonturmerrichtung und die Großkomponentenerrichtung sind fertig.
Die Spülbohrungen laufen. In ca. 3 Wochen sollen die Bohrarbeiten abgeschlossen sein
Die Kabelanbringung an der Kürnachtalbrücke wird ab Anfang September gemacht.
Die ÜGS in Würzburg wurde geliefert und aufgestellt.
