Baufortschritt BWE Theilheim - KW 39

Die Betontürme werden nächste Woche verspannt.

Ab 7. Oktober ist die Fa. Vestas auf der Baustelle für die abschließende Errichtung.

Die Nachbesserungen an den Tiefbauarbeiten die am Installation KickOff von Vestas aufgefallen sind, sind erledigt.

Die Kabel sind nun alle verbunden. Nächste Woche werden die Kabel ins UW und die Übergabestation eingezogen. Der Kabeleinzug in die WEAs und die Aufstellung der Kabelklemmstation bei WEA 1 wird in Absprache mit Vestas in einem entsprechenden freien Zeitfenster gemacht.

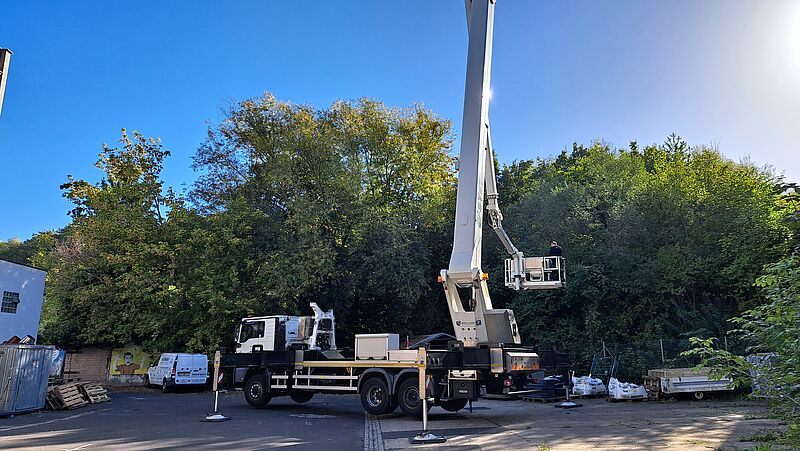

Die Kabelanbringung an der Kürnachtalbrücke hat begonnen. Es werden die Befestigungskonsolen und die Leerrohre angebracht. Ab 19. Oktober 2026 werden die Kabel in die Rohre eingezogen und links und rechts von der Brücke bis zu den Muffengruben verlegt.
