Bei WEA 2 ist die Kranstell- und Montagefläche fertiggestellt.
Der Beginn der Fundamentarbeiten wurde auf KW 13 verschoben. Fa. Max Bögl liefert nächste Woche die ersten Container an.

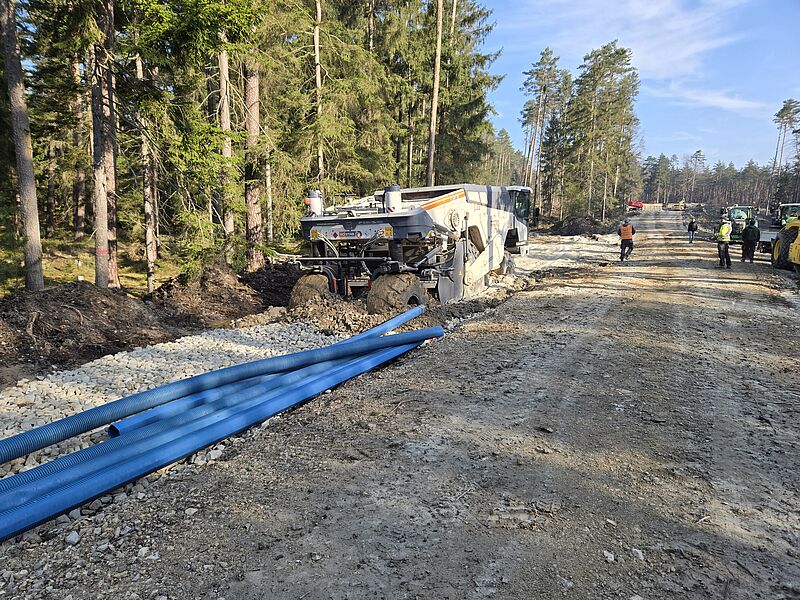

Die Zuwegungen wurden stabilisiert und Anfang kommende Woche nochmals aufgeschottert. Die restliche Zuwegung ist komplett freigeschnitten.
Bei WEA 1 ist das Erdplanum für die Kranstell- und Montagefläche größtenteils abgeschlossen und stabilisiert. Ab nächster Woche wird hier auch aufgeschottert und die Fundamentgrube vorbereitet.
Am Mittwoch findet der Kick-Off Termin mit Vestas und Max Bögl auf der Baustelle statt. Die Kabelverlegung durch Fa. Föckersperger läuft. Ca. 7,0 von 18,5 km sind fertig. Die Verlegung innerhalb des Windparks ist abgeschlossen.
Aktuelle Bilder zum Baufortschritt finden Sie hier
