Die Plattenverlegung am Umladeplatz bei Großenseebach, auf der Zuwegung und bei WEA 3 wird diese Woche abgeschlossen.

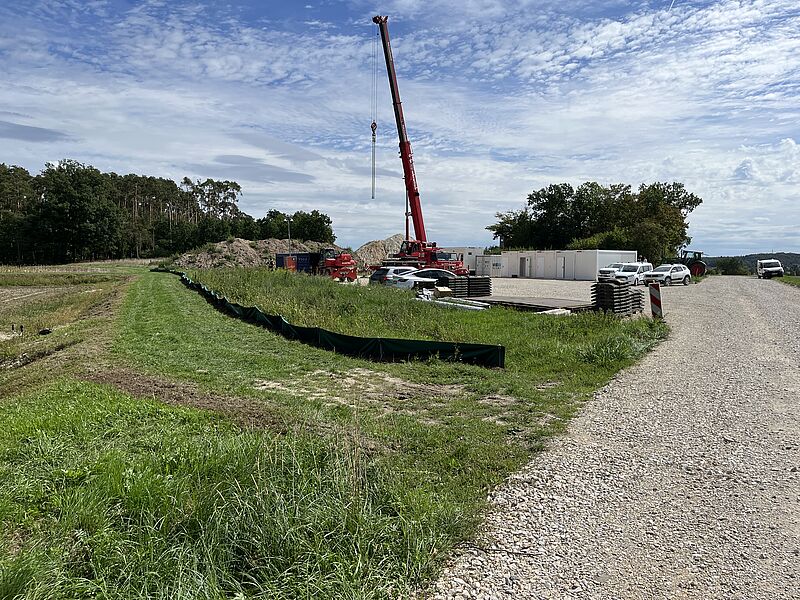

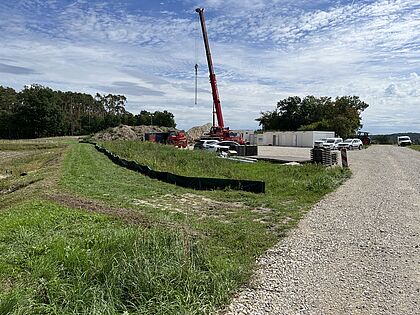

Um die BE-Fläche wurde noch ein Reptilienschutzzaun aufgebaut.
Die ersten Großkomponenten werden in der Nacht vom 06. auf 07.09.2026 angeliefert.
Der Transport der Flügel vom Umladeplatz in den Windpark wird sich voraussichtlich um 4-5 Wochen verzögern. Die Türme und die Gondel sollen aber vorher schon montiert werden. Der Großkran muss dann zur Flügelmontage an zwei Standorten erneut aufgebaut werden.
Aktuelle Bilder zum Baufortschritt finden Sie hier
