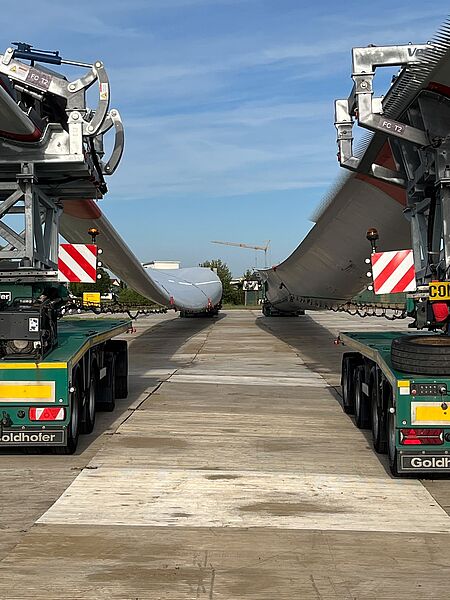

Es konnte ein anderer Dienstleister gefunden werden, der den ursprünglichen Zeitplan bzgl. Blatttransporte vom Umladeplatz zu den WEA erfüllen kann. Daher ist die Errichtung aller WEA in einem Zug möglich.
Aktuelle Bilder zum Baufortschritt finden Sie hier
