Die provisorisch geschotterte Arbeitsebne kann dann ausgebaut werden und die endgültige Schottertragschicht eingebaut werden.

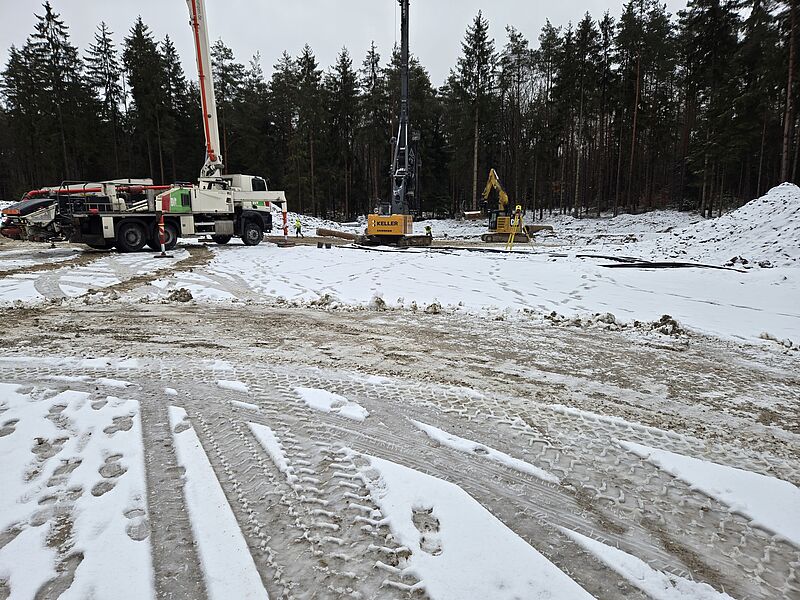

Bei WEA 2 ist die Kranstell- und Montagefläche fertiggestellt
Die Zuwegungen zwischen den Anlagen sind ausgebaut. Die restliche Zuwegung ist komplett freigeschnitten. Durch die massiven Niederschläge ist der Boden extrem durchnässt und die weiteren Arbeiten gehen nur langsam voran.
Bei WEA 1 gehen die Arbeiten weiter, sobald es die Witterung erlaubt.
Die Kabelverlegung durch Fa. Föckersperger soll zeitnah weitergehen. Ca. 4,5 von 18,5 km sind fertig. Die Verlegung innerhalb des Windparks ist abgeschlossen.
